据悉,此次跨高铁输电线路入地改造工作是响应国家铁路集团和国家电网公司关于“35千伏及以下输电线路交跨迁改”工作的要求,进一步提高供电线路“三跨”(跨高速铁路、高速公路、重要输电通道)段本质安全水平所开展的。国网溧阳市供电公司于2021年向上争取项目储备,计划实施旧前线、盛昌线、旧马线等5条35千伏输电线路部分杆塔段“三跨”改造工作。
跨越铁路的输电线路迁改施工受铁路线轨稳定及列车运行影响,施工报批程序繁琐、要求严格。为此,溧阳市供电公司主动与铁路、高速运管部门提前沟通,多次组织合施工单位、监理单位对作业内容、施工流程、安全措施等进行充分研讨,做到危险点、关键点、重难点可控、在控、能控。溧阳市供电公司相关负责人积极与上海铁路局对接洽谈,按时、顺利完成了施工方案评审、高铁施工批复、土地出借等手续。公司相关专业技术人员与建设单位不断优化、改进施工方案,为项目节省资金300余万元,合理安排施工时间,使得溧阳成为全省最早具备施工条件县域地区。

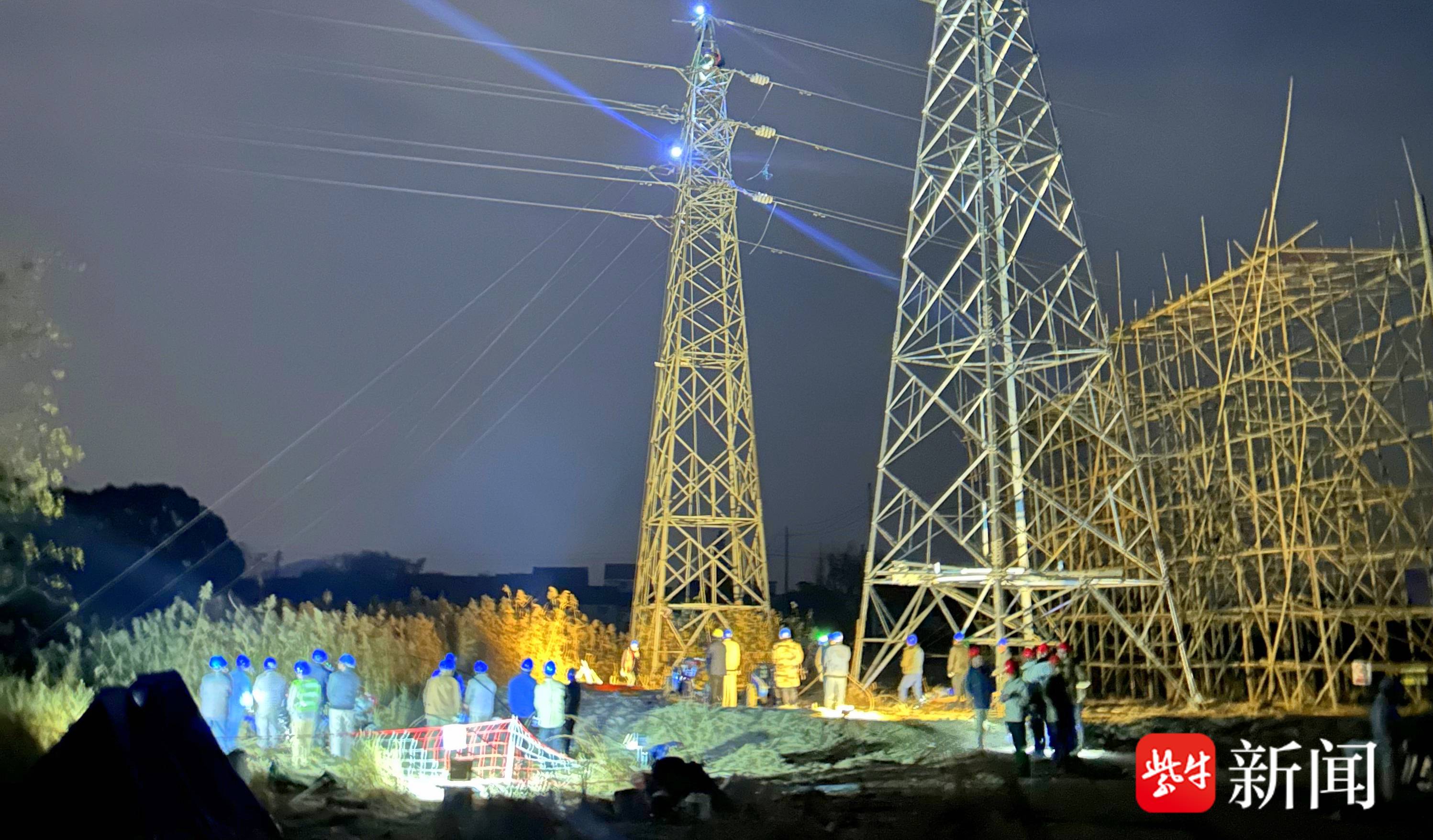

2023年11月28日夜间,35千伏三元3926线7-9号杆塔段线路搭接投运及拆线工作的实施拉开了此次迁改工作的帷幕。

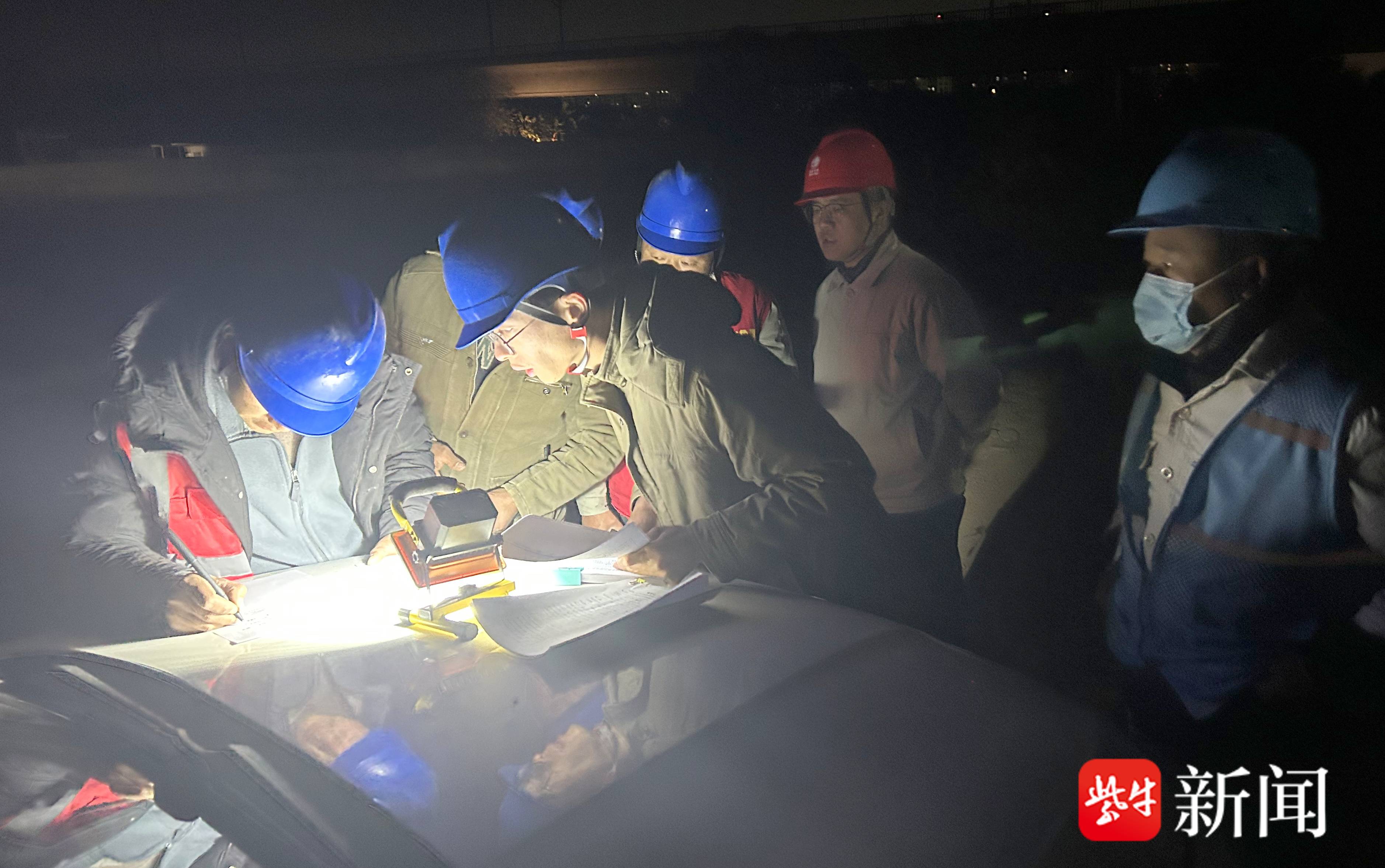

“由于涉及高铁线路,所以大部分工作都将在夜间执行,这对我们在施工管理和安全管控上提出了更高的要求!”溧阳市供电公司输变电运检中心主任周云华表示道。所有跨越高铁线路改造施工都需在铁路“天窗”时间内作业,并且涉及多个政府部门配合,任何一个环节都不允许出现纰漏。
面对高强度夜间工作及突发降温天气,溧阳市供电公司健全组织保障体系、强化现场安全管控,在铁路、公路、交警等多部门强有力的配合下,施工人员经过36天的鏖战,在保障了高铁线路正常运行的前提下,圆满高效完成了此次跨宁杭高铁输电线路入地迁改工程。
