盱眙—秋藤500千伏线路工程完成首次带电跨越
{{sourceReset(detailData.source)}}{{dynamicData.sub_info.subject_name}} 紫牛新闻
{{wholeTimeFilter(detailData.happen_time)}} {{numFilter(detailData.review_count)}}次阅读
{{numFilter(detailData.review_count)}}次阅读
11月28日,“220千伏鹭天4V82线接地已拆除,可恢复送电。”现场负责人袁德松说,这标志着由江苏省送变电有限公司承建的江苏盱眙—秋藤500千伏线路工程首项带电跨越220千伏线路的架线施工任务圆满完成。本次带电跨越从封网、导线展放、挂线、紧线、附件安装、拆网等施工任务共历时10天,比原计划提前了1天。
江苏盱眙—秋藤500千伏线路工程,起自盱眙1000千伏变电站,止于秋藤500千伏变电站,是目前江苏省内在建规模最大的线路工程,全线新建线路长约2×102.687千米,新建铁塔共计265基。作为继汊安5K05/5K06线、湾安5K07/5K08线后1000千伏盱眙变电站输出的第三条500千伏线路工程,也是提升徐宿淮地区北电南送能力的重点工程。线路投入运行后,将盱眙变富余电力大规模输送至南京区域,进一步加强南京500千伏电网网架结构,提高电力输送能力,满足省内快速增长的负荷需要。
![]()

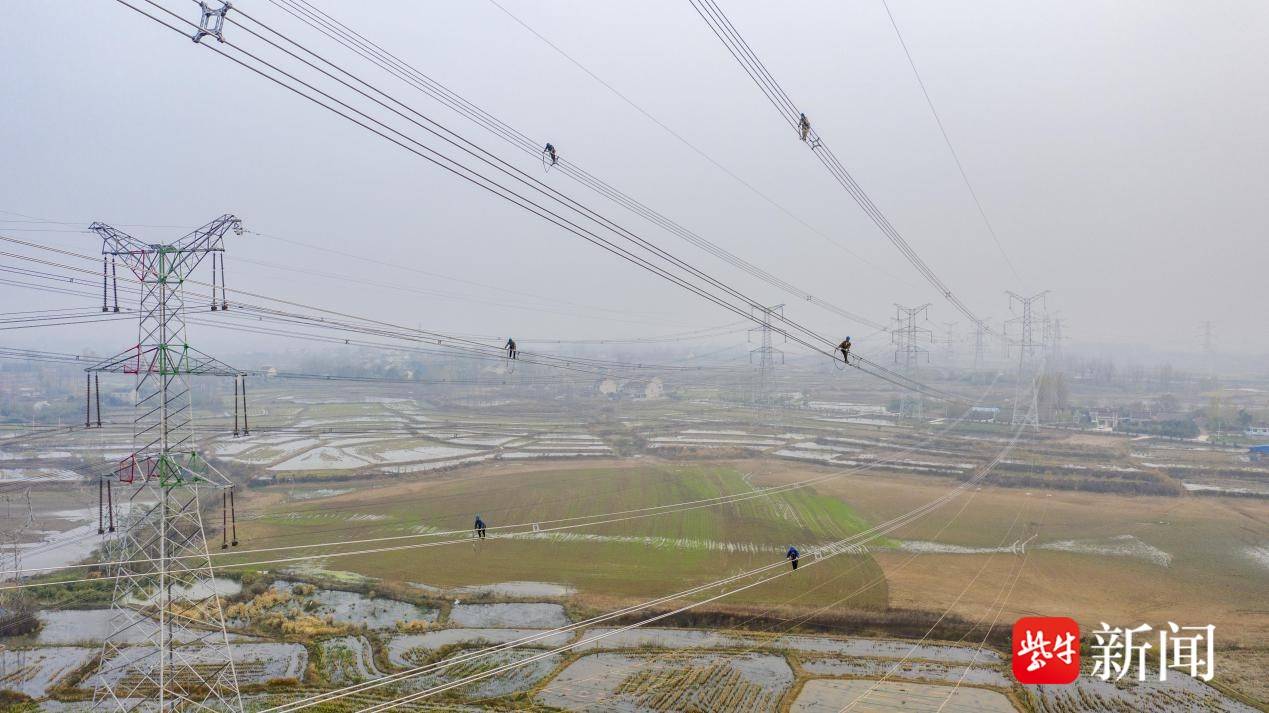

11月24日早上6点,天微微亮,N42号塔下,前一晚的大雨,让地面积累了不少水氹,班组负责人杨信荣正用铲子将牵引机周围地面上的水排出,一台大型张力机轰鸣,巨大的轮盘不停地旋转,带动线盘上的碳纤维导线匀速向43号塔方向延展……
“本牵张段总长度为3.94千米,不仅跨越了三条交通道路,同时也需要跨越2条10千伏电力线、两条220千伏电力线,但经前期调研发现,220千伏鹭天4V82线、宝崇2C68线同停将不能满足天长地区的用电负荷要求。”项目经理刘松海说。为了确保施工安全和居民的正常用电,项目部前期多次勘查现场、反复论证、对施工方案进行优化,最终决定220千伏宝崇2C68线停电跨越,对220千伏鹭天4V82线采用N48号塔绑扎抱杆,搭一地间搭设承力索封网的带电跨越方式展放导、地线,其余跨越段采用钢管搭设跨越架方式进行跨越施工。
![]()

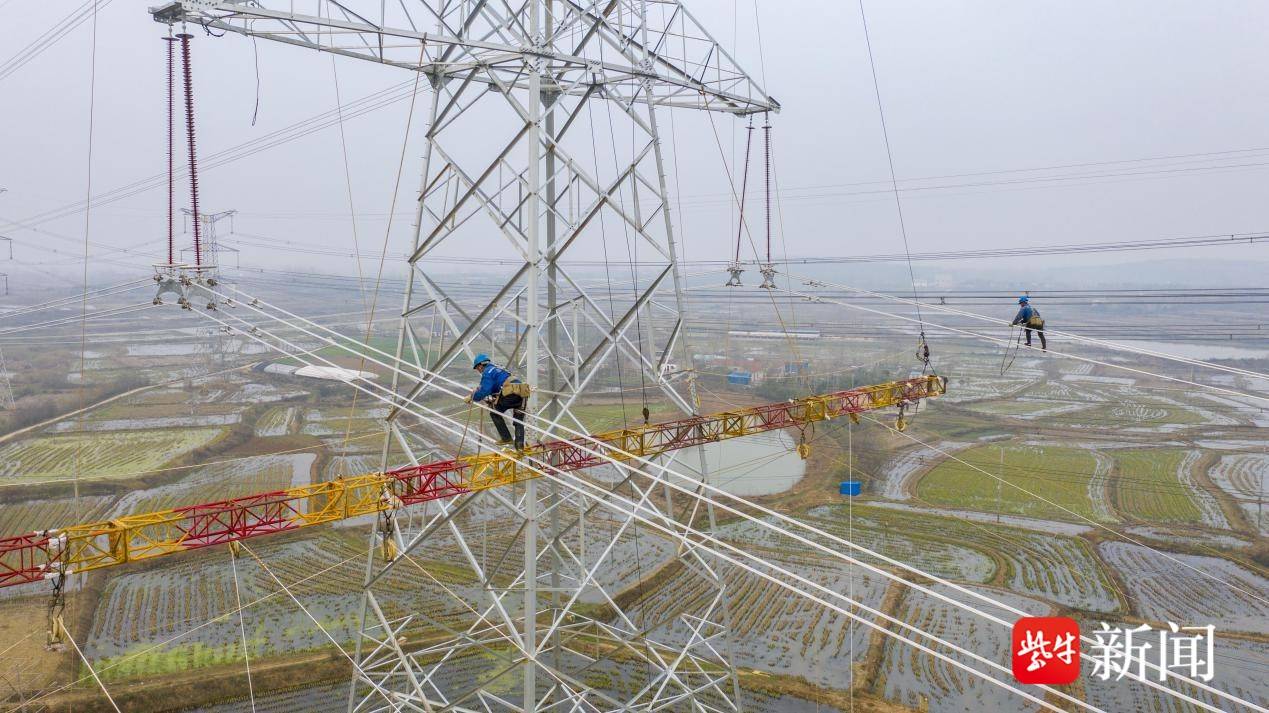

“为了保证在停电时间内完成任务,我们不仅冒着小雨从凌晨就开始干活儿,并且采取多种措施提高效率。”项目总工周旭日介绍道。在跨越封网施工阶段,施工队就在地面提前将6m×6m的小绝缘网依次连接组合。同时利用220千伏鹭天4V82 线、宝崇2C68线停电期间,将N48-N49跨越档导引绳接通。在N51号大号侧启动绞磨,迅速将导引绳抽至腾空状态,再通过导引绳逐级牵引牵引绳,完成牵引绳及导地线的张力展放,形成承载封锁,最终搭接成一个网状的平面,让导线直接从上面穿过,为顺利完成带电跨越提供了有力的支撑。
“前几天刮风下雨,整个工程管理及施工人员心都悬着,从早上6点的站班会直到傍晚都不敢离开现场。”刘松海说。连续3天的大雨给整个带电架线作业带来了不小的难度,“我们张力场是在土地上的,一下雨整个地面都成了泥巴地,地面施工人员倒是可以随时调整,但是对牵张机影响可不小,地面如果不平整,很容易影响到地锚的受力方向。”班组负责人杨信荣说,为此,“我们首先及时清理地面的积水,同时加强安全监护,经常检查锚固点的受力情况,只要牵张机方向稍有不正,我们就停下来,施工人员与吊车相互配合调整牵张机的位置。”
![]()
11月28日,随着220千伏宝崇2C68线正式带电运行,标志着本次架线跨越施工工作圆满完成。为确保此次跨越施工的安全、高效、按期完成,江苏省送变电有限公司抽调精兵强将赶赴施工一线进行跨越施工,在只有3.94千米的牵张段上每天投入55人同时施工,在牵引场、张力场和带电线路两侧的耐张塔上做好前期准备,在为本次顺利实施跨越奠定了坚实基础。据了解,该工程接下来还将有跨越输电线路、高铁、高速、大型河道等35处高风险跨越作业等待着他们,为了应对这些施工难度更大、时间更紧迫的跨越,该项目部目前正在紧锣密鼓地进行准备,以迎接新的更大挑战。(钱湘冰 张屾)
